14/09/2021

Les travaux de mise en place d'une canalisation d'eau brute de 3km depuis le site du Fesquet (Cazilhac) jusqu'à la station de traitement située sur la colline de Ranz (Ganges) débutent le 13 septembre 2021 entrainant diverses perturbations sur la circulation des véhicules.

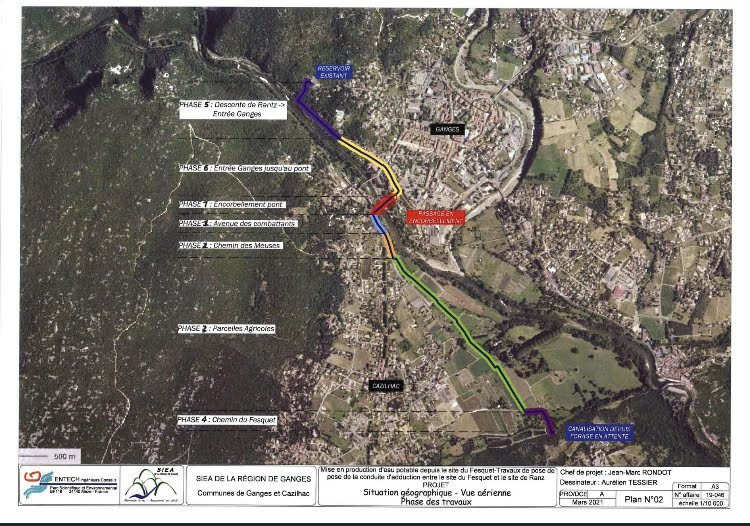

Les dates clés, phasage des travaux :

Travaux Phase 1 – Avenue des Combattants (RD999 – Cazilhac) (Pose de la canalisation et Travaux préparatoires à l'aménagement à venir de l'Avenue par la commune de Cazilhac)
Du 13/09/21 au 29/10/21 (34 j)
Travaux en route barrée : Un passage piéton et vélo sera mis en place pour l'accès à Cazilhac.
Déviations : Des déviations sont prévues par St Bauzille de Putois, Agonès et/ou Brissac pour les véhicules de moins de 26 T.

ATTENTION : A la fin de ces travaux, le Conseil Départemental de l'Hérault en partenariat avec la commune de Cazilhac et Hérault Energie doivent également intervenir pour mettre en place les réseaux secs impliquant la fermeture de la route au plus tard jusqu'à la fin de l'année 2021.
L'ensemble des équipes de travaux feront le maximum afin de réduire les délais et de rouvrir la route à la circulation au plus tôt.

Travaux Phase 2
 – Chemin des Meuses (Cazilhac)
Du 2/11 au 10/11/21 (7 j)
Travaux en route barrée.
Déviations : Des déviations sont prévues via la route de Val Marie ou la route de L’Escaladou à Cazilhac.

Travaux Phase 3 : Parcelle agricoles (Cazilhac)
Du 27/09/21 au 29/10/21 (25 j) Travaux sous terrains agricoles sans impact direct sur la circulation


Travaux Phase 4 : Chemin du Fesquet (Cazilhac)
Du 15/11/21 au 03/12/21 (15 j)
Travaux en route barrée : Les travaux Chemin du Fesquet seront réalisés en route barrée.
Déviation : prévue pour accéder au Centre Equestre via la RD4 de Brissac puis un chemin de secours aménagé depuis le centre de karting.

Travaux Phase 5 : Descente de Ranz à entrée de Ganges (RD999 - Ganges)
Du 30/11/21 au 11/02/22 (44 j)
Travaux en alternat : alternat manuel de jour et par feu de nuit sera mis en place Route du Vigan durant toute la durée des travaux (RD999)
La route pourra, pour des questions de sécurité, être barrée ponctuellement de nuit.


Travaux Phase 6 : Entrée de Ganges au Pont sur l’Hérault (RD999 – Ganges)
Du 14/02/22 au 24/03/22 (29 j)
Travaux en alternat : Un alternat manuel de jour et par feu de nuit sera mis en place durant toute la durée des travaux (RD999).

Travaux Phase 7 : Encorbellement sur le Pont sur l’Hérault (RD4 - Ganges)
Du Lundi 25/03/22 au 19/04/22 (18 j)
Travaux en alternat : Un alternat par feu de nuit pour les véhicules légers sera mis en place sur le pont durant toute la durée des travaux.



plan travaux.jpg
